bygherre
Energinet Eltransmission A/S
areal

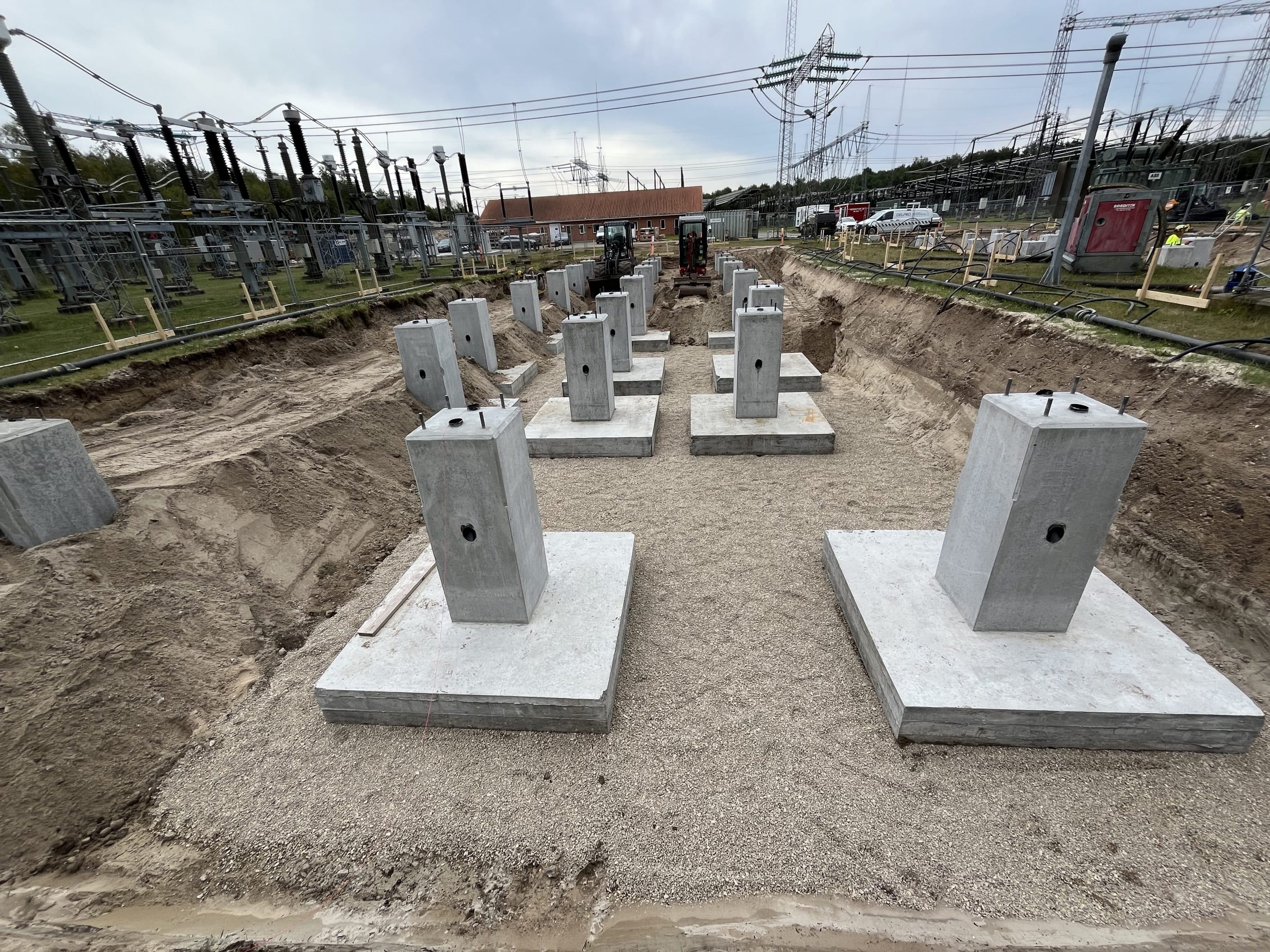

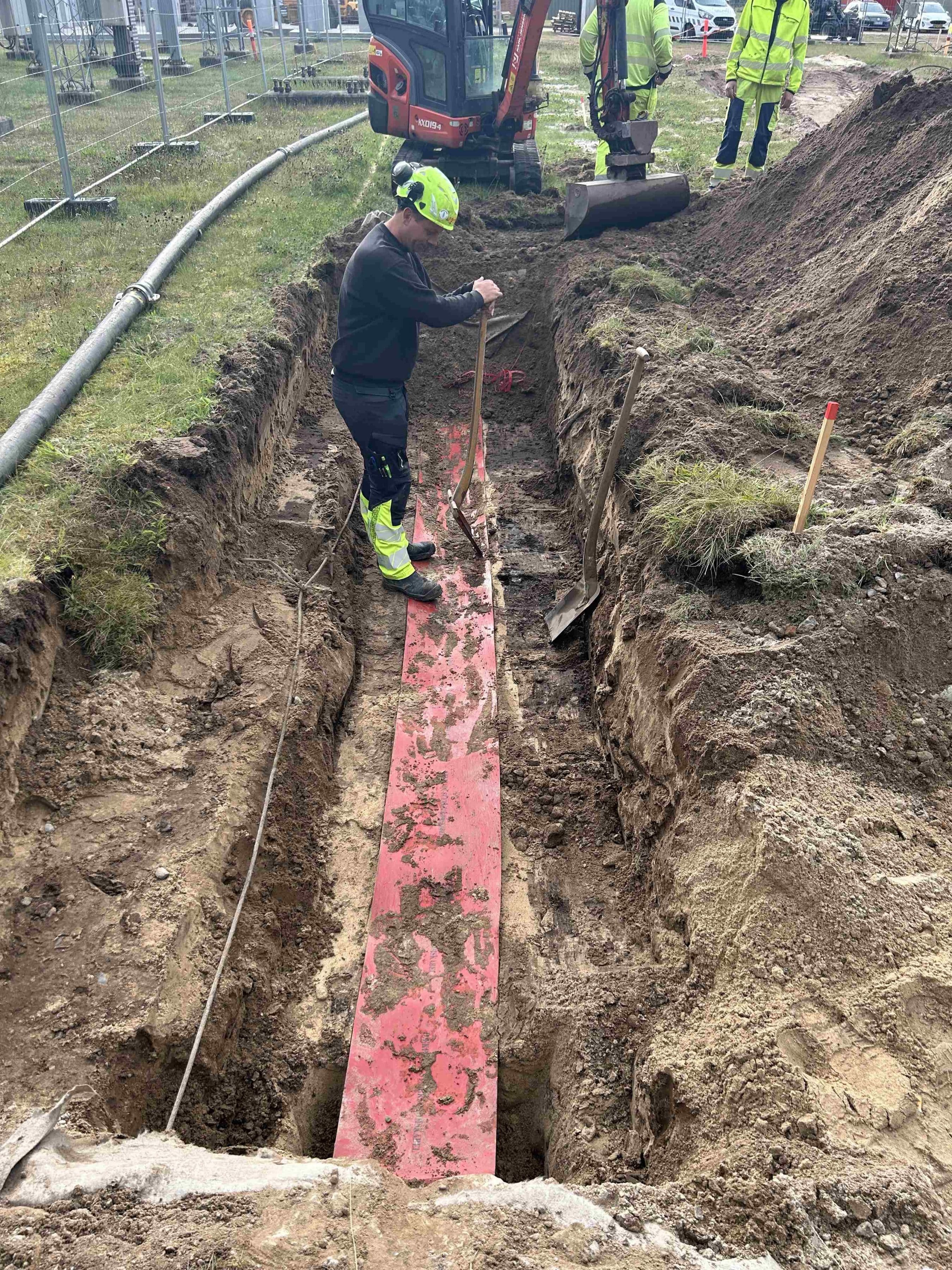

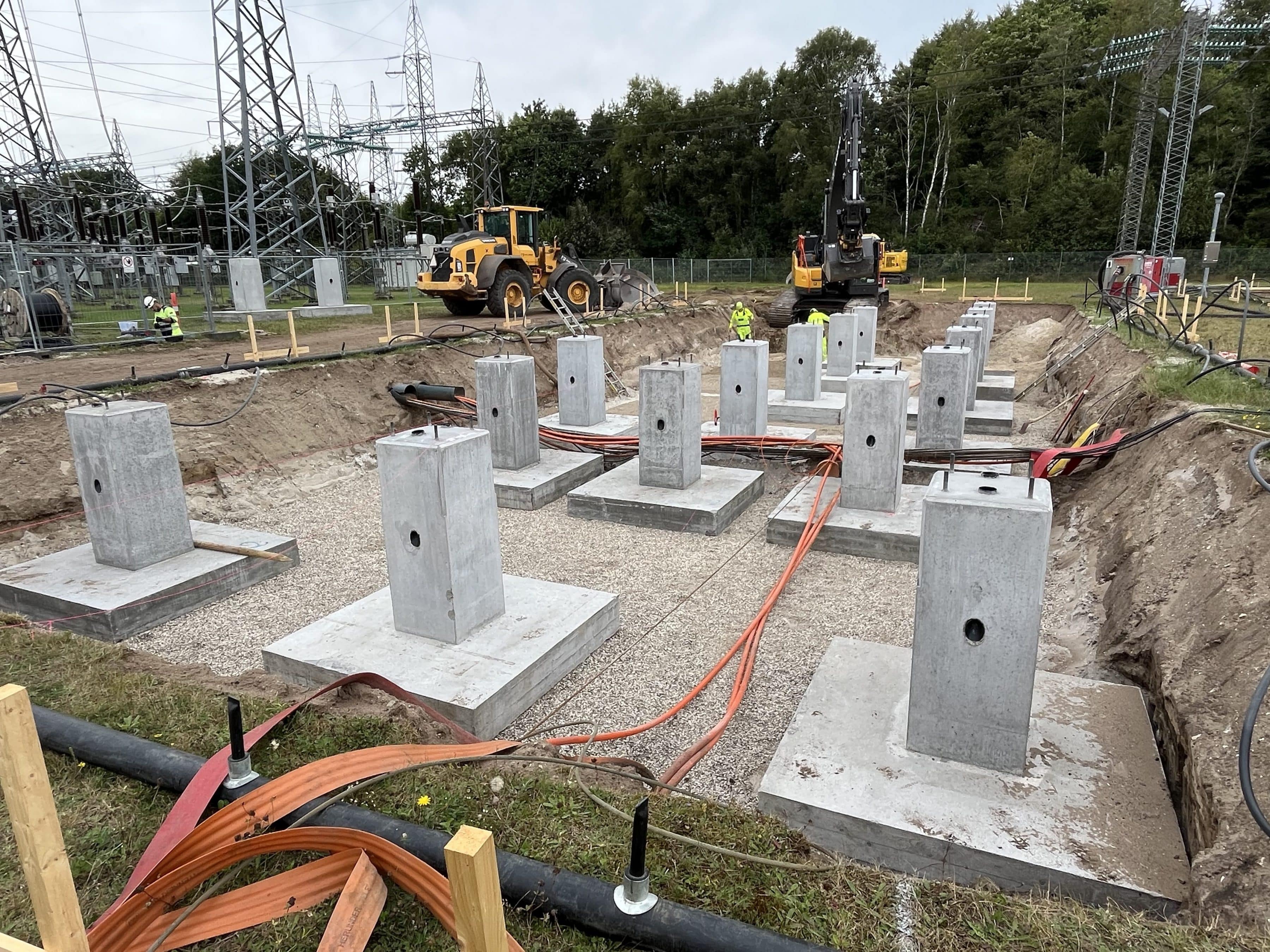

2 x 21 fundamenter a’ 4,5tons pr. stk. ca. 770 m3 jord, 690 m3 genindbygning, frigravning af eksisterende 150 kV kabler.
byggeperiode
Start august 2025 - Slut september 2025
Energinet skulle udvide deres net for 3. part, på eksisterende 150 kV station i Ferslev, Svenstrup J. Arbejdet omfatter etablering af 2 x 21 fundamenter samt jordarbejder i forbindelse med montering af fundamenterne. Arbejdet foregik med højdestop på alt entreprenørmateriel, af sikkerhedsmæssige årsager, da hele stationen var spændingssat under hele anlægsperioden. Arbejdet bestod i en god planlægning med underentreprenører, bygherren og egne arbejder. Grundvandshåndteringen blev etableret af bygherren, men tilset og vedligehold af A/S Karl Jensen.
